永顺35千伏砂坝变电站顺利投产

来源:永顺县融媒体中心 发布时间:2024-02-07 10:21:42 字体大小:

近日,永顺县砂坝镇35千伏砂坝变电站完成24小时带电运行试验,标志着该变电站顺利投产,实现了国网永顺县供电公司2024年电网建设开门红。

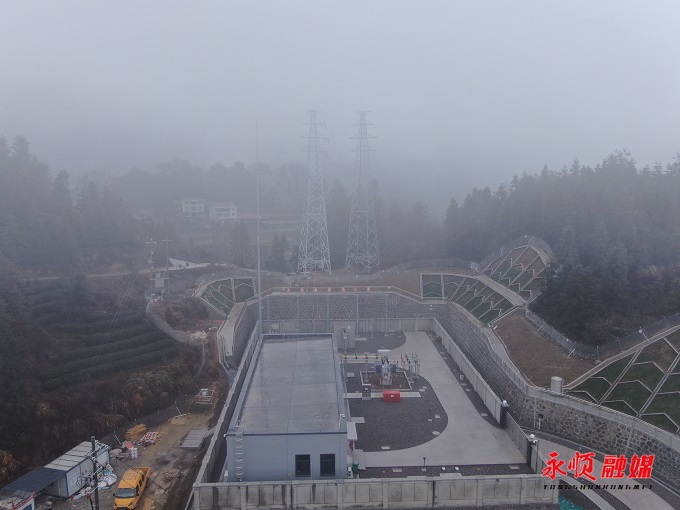

图为35千伏砂坝变电站

该变电站于2023年5月动工,主变容量6300千伏安,变电站投产后,将原有长度为129.344千米的10千伏塔砂线的部分线路进行负荷切割,新建砂桃线、砂盐线、砂官线、砂爱线共4条10千伏线路。“双百线路”10千伏塔砂线成为历史,因供电半径过长导致的低电压问题也得到圆满解决,为春节期间辖区群众稳定有序用电奠定坚实基础。

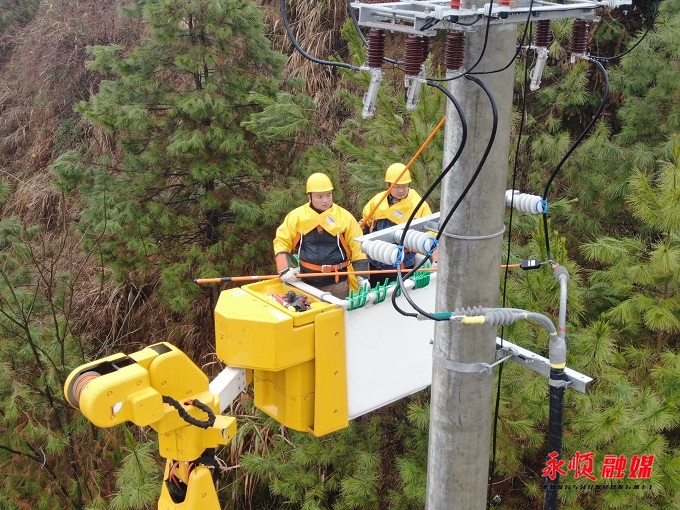

图为电力工人调试设备

国网永顺县供电公司副总经理靳博介绍,35千伏砂坝变电站投产之后,砂坝镇的供电电压等级从10千伏提升到35千伏,供电线路从1回提升到了4回,供电电压等级的提高和供电线路的增加,大大提高了当地供电可靠性。

为保障该项工程顺利实施,国网永顺县供电公司积极做好属地承接、项目推进等工作,全过程对施工情况进行跟进落实,与土建、电气、输电等多个专业打好协同配合战,严格把控施工安全关、质量关,项目顺利投产。下一步,国网永顺县供电公司将积极争取变电站建设以及线路改造升级项目,持续优化县内电网结构,多措并举推动“永顺大电网”发展进程。
